Realizacja drogi ekspresowej S19 na odcinku Rzeszów – Barwinek w województwie podkarpackim sukcesywnie postępuje. Inwestycja ta, w połączeniu z drogami ekspresowymi S61 oraz S16, stanowi element międzynarodowego korytarza transportowego Via Carpatia, łączącego Europę Północną z Południową.
Docelowa długość drogi ekspresowej S19 w województwie podkarpackim wyniesie około 170 km, z czego 84 km znajduje się obecnie w realizacji, tj. na etapie budowy, uzyskiwania decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID), bądź opracowywania dokumentacji niezbędnej do złożenia wniosku o uzyskanie takiej decyzji.
Sprawdźmy, jak przedstawia się zaawansowanie poszczególnych odcinków inwestycji.
🏗️ Odcinki będące w budowie
1. S19 Rzeszów Południe (bez węzła) – Babica (z węzłem)
- Długość: ok. 10,3 km
- Lokalizacja: powiat rzeszowski i strzyżowski, gminy: Boguchwała, Czudec
- Data uzyskania decyzji ZRID: 24.02.2022 r.
- Termin realizacji zgodnie z umową: czerwiec 2026 r.
2. S19 Babica (bez węzła) – Jawornik (z łącznikiem S19 z DK19)
- Długość: ok. 11,60 km
- Lokalizacja: powiat strzyżowski, gminy: Czudec (Babica, Wyżne), Strzyżów (Glinik Charzewski, Żarnowa, Godowa, Żyznów), Niebylec (Jawornik, Połomia)
- Data uzyskania decyzji ZRID: 25.08.2023 r.
- Termin realizacji zgodnie z umową: wrzesień 2026 r.
3. S19 Krosno (z węzłem) – Miejsce Piastowe (z węzłem)
- Długość: ok. 10,3 km
- Lokalizacja: powiaty: brzozowski i krośnieński, gminy: Haczów, Krościenko Wyżne, Korczyna, Miejsce Piastowe, Rymanów, Iwonicz-Zdrój
- Data uzyskania decyzji ZRID: 16.02.2023 r.
- Termin realizacji zgodnie z umową: lipiec 2025 r.
4. S19 Miejsce Piastowe (bez węzła) – Dukla (z węzłem)
- Długość: ok. 10,1 km
- Lokalizacja: powiat krośnieński, gminy: Miejsce Piastowe, Dukla
- Data uzyskania decyzji ZRID: 28.09.2023 r.
- Termin realizacji zgodnie z umową: lipiec 2025 r.
🗂️ Odcinki w trakcie projektowania lub uzyskiwania decyzji ZRID
1. S19 Jawornik – Lutcza
- Długość: ok. 5,25 km
- Lokalizacja: powiat strzyżowski, gmina #Niebylec
- Decyzja środowiskowa: wydana przez RDOŚ w Rzeszowie w dniu 06.11.2015 r.
- Wybór wykonawcy w ramach systemu „Projektuj i Buduj”: w dniu 19.07.2024 r. – konsorcjum firm Gülermak S.A. (lider) i Budimex S.A. (partner) z ceną 1 909 653 720,00 zł
- Data podpisania umowy z GDDKiA: 13.11.2024 r.
- AKTUALNY ETAP: projektowanie odcinka (podwykonawca: Egis Poland Sp. z o.o.)
- Termin realizacji zgodnie z umową: czerwiec 2031 r.

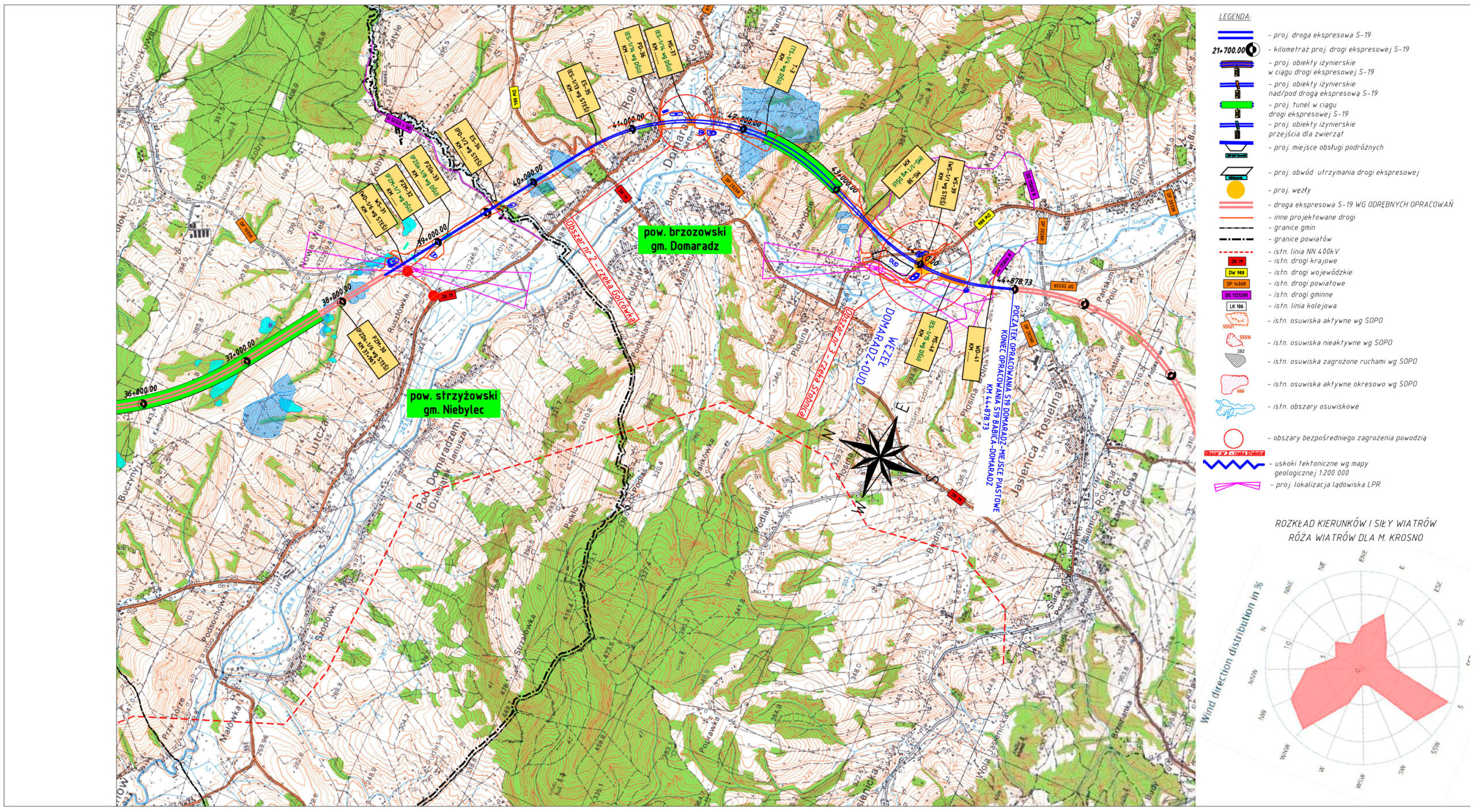

2. S19 Lutcza – węzeł Domaradz
- Długość: ok. 6,38 km
- Lokalizacja: powiat strzyżowski, gmina #Niebylec, powiat brzozowski, gmina #Domaradz
- Decyzja środowiskowa: RDOŚ w Rzeszowie – 06.11.2015 r.
- Wybór wykonawcy w ramach systemu „Projektuj i Buduj”: w dniu 11.2023 r. – firma Kolin Inşaat Turizm Sanayi ve Ticaret z ceną 1 416 239 220,00 zł
- Data podpisania umowy z GDDKiA: 28.05.2024 r.
- AKTUALNY ETAP: projektowanie odcinka
- Termin realizacji zgodnie z umową: 29 maja 2030 r.

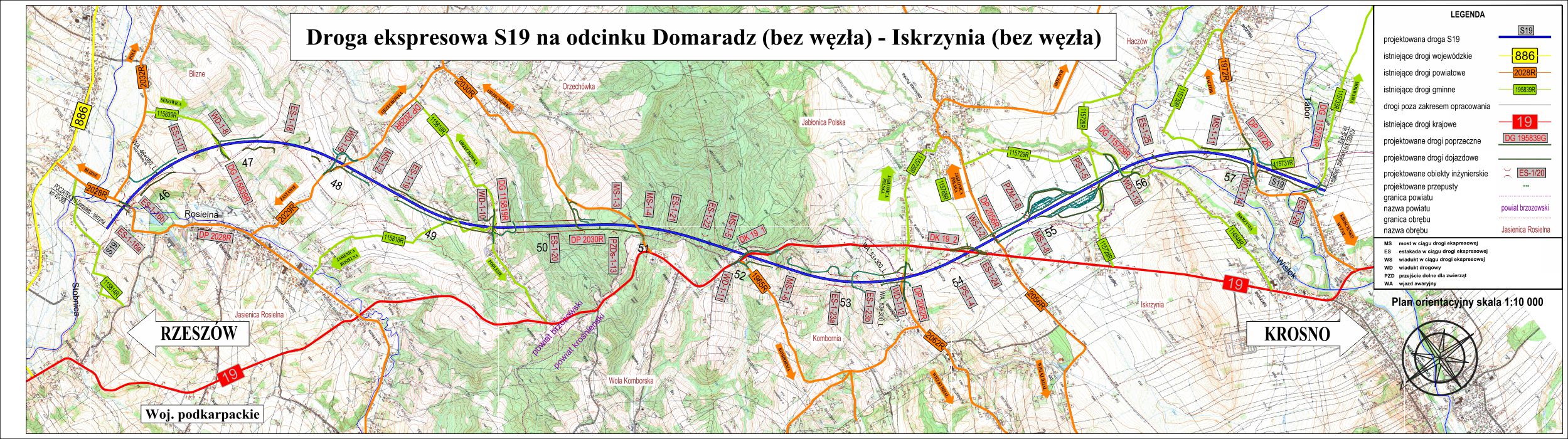

3. S19 Domaradz – Iskrzynia
- Długość: ok. 12,5 km
- Lokalizacja: powiaty: brzozowski i krośnieński, gminy: #Haczów (Haczów, Jabłonica Polska), #JasienicaRosielna (Blizne, Jasienica Rosielna, Orzechówka), #Korczyna (Iskrzynia, Kombornia, Wola Komborska)
- Wybór wykonawcy w ramach systemu „Projektuj i Buduj”: w dniu 26.07.2022 r. – firma Mostostal Warszawa S.A. z ceną 864 432 472,01 zł netto
- Data podpisania umowy z GDDKiA: 07.11.2022 r.
- Wniosek o ZRID: złożony 13.03.2024 r.
- Postępowanie administracyjne: wszczęte w dniu 29.05.2024 r., znak: N-VIII.7820.1.6.2024, obecnie: I-VII.7820.1.11.2025
- AKTUALNY ETAP: ponowna ocena oddziaływania przedsięwzięcia na środowisko przez RDOŚ w Rzeszowie
- Termin realizacji zgodnie z umową: 7 października 2026 r.

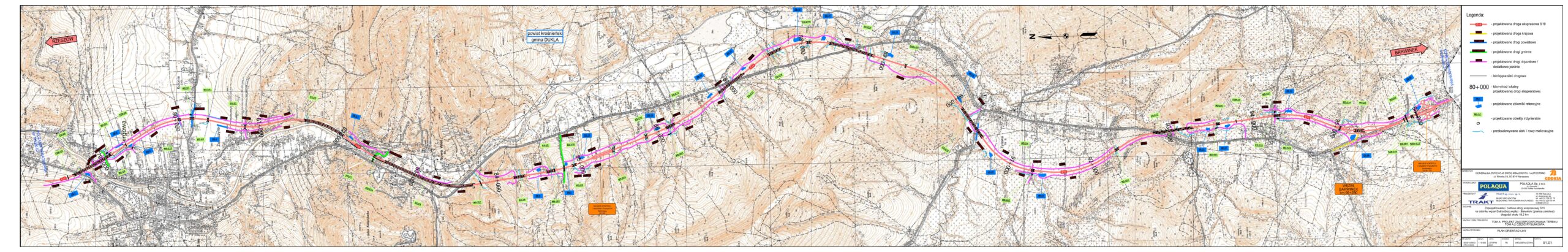

4. S19 Dukla (bez węzła) – Barwinek (granica Państwa)
- Długość: ok. 18,18 km
- Lokalizacja: powiat krośnieński, gmina #Dukla (Zboiska, Cergowa, Nowa Wieś, Lipowica, Trzciana, Tylawa, Barwinek)
- Decyzja środowiskowa: RDOŚ w Rzeszowie – 06.11.2015 r.
- Wybór wykonawcy w ramach systemu „Projektuj i Buduj”: w dniu 04.08.2022 r. – firma Polaqua z ceną 1 862 980 374,94 zł
- Data wydania decyzji ZRID: 02.07.2025 r., znak: I-VII.7820.1.7.2025 (poprzednio: N-VIII.7820.1.33.2023). Decyzja posiada rygor natychmiastowej wykonalności
- Publikacja decyzji w BIP: 10.07.2025 r.
- Termin na złożenie odwołania: do 07.08.2025 r.
- Termin realizacji zgodnie z umową: 4 maja 2027 r.
🏛️ Potrzebujesz pomocy prawnej?
Kancelaria LEYK Adwokat Łukasz Leyk oferuje kompleksową pomoc prawną właścicielom nieruchomości objętych inwestycją drogową w zakresie:
- weryfikacji stanu prawnego nieruchomości objętych decyzją ZRID
- doradztwa w procedurze administracyjnej
- reprezentacji w postępowaniach odszkodowawczych
- dochodzenia roszczeń na drodze sądowej
Zapraszamy do kontaktu właścicieli nieruchomości objętych inwestycją drogową S19. Nasza Kancelaria udzieli niezbędnych informacji oraz zapewni pełne wsparcie w ochronie Państwa praw majątkowych.
